To w tym miejscu zamieszczać będziemy aktualne zdjęcia z postępu prac na placu budowy. Dzięki fotorelacji będzie można śledzić na bieżąco jak powstaje Twój Dom na Piaskach.
30.03.2024

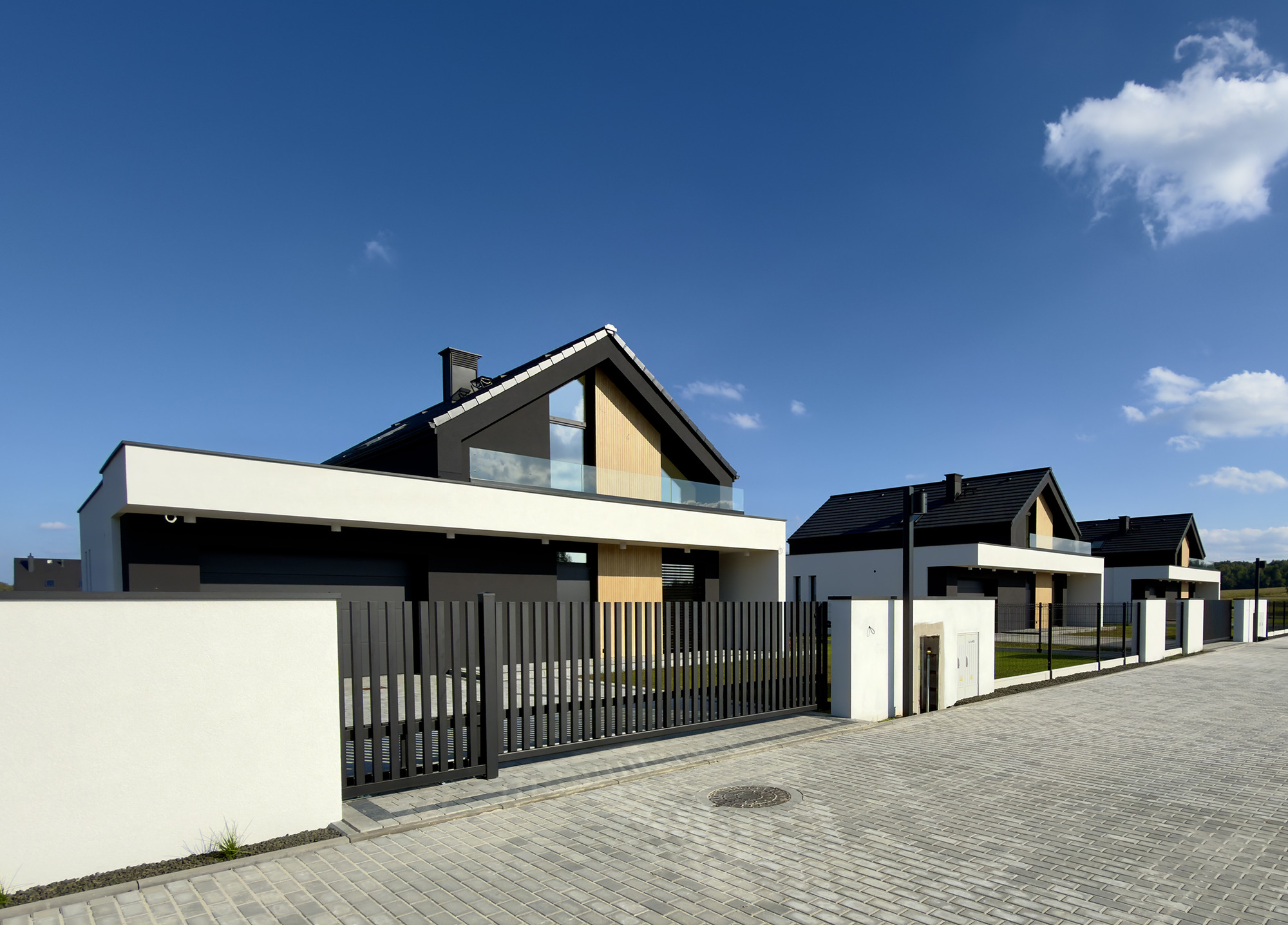

Tworzymy zielony krajobraz i nadajemy tej wyjątkowej lokalizacji charakteru. Na froncie od strony drogi dojazdowej sadzimy szpaler drzew kolumnowych. Wzdłuż wybrukowanej drogi wewnętrznej miejsce znalazły trawy ozdobne, a drobne zielone akcenty bezpośrednio przed każdym domem niech będą początkiem nowego ogrodu.
25.03.2024
Domy zostały ogrodzone. Na solidnych, betonowych podmurówkach zamontowano panele systemowe, każdy wjazd posiada klasyczną, dwuskrzydłową bramę. Na dojściu powiesiliśmy wygodną furtkę.
4.03.2024

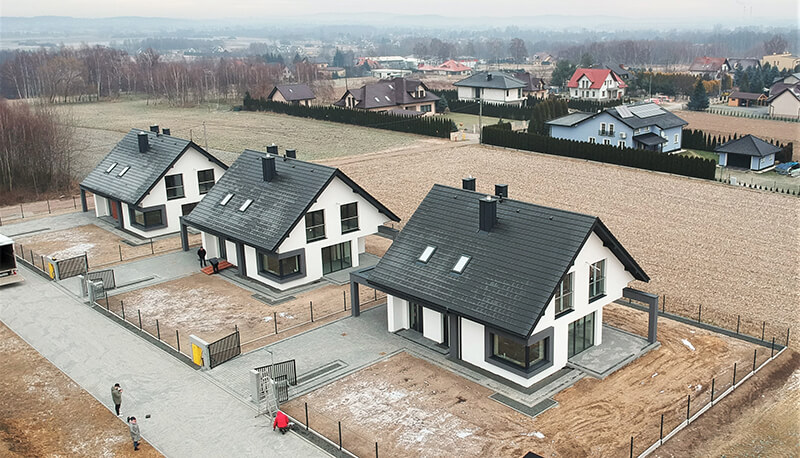

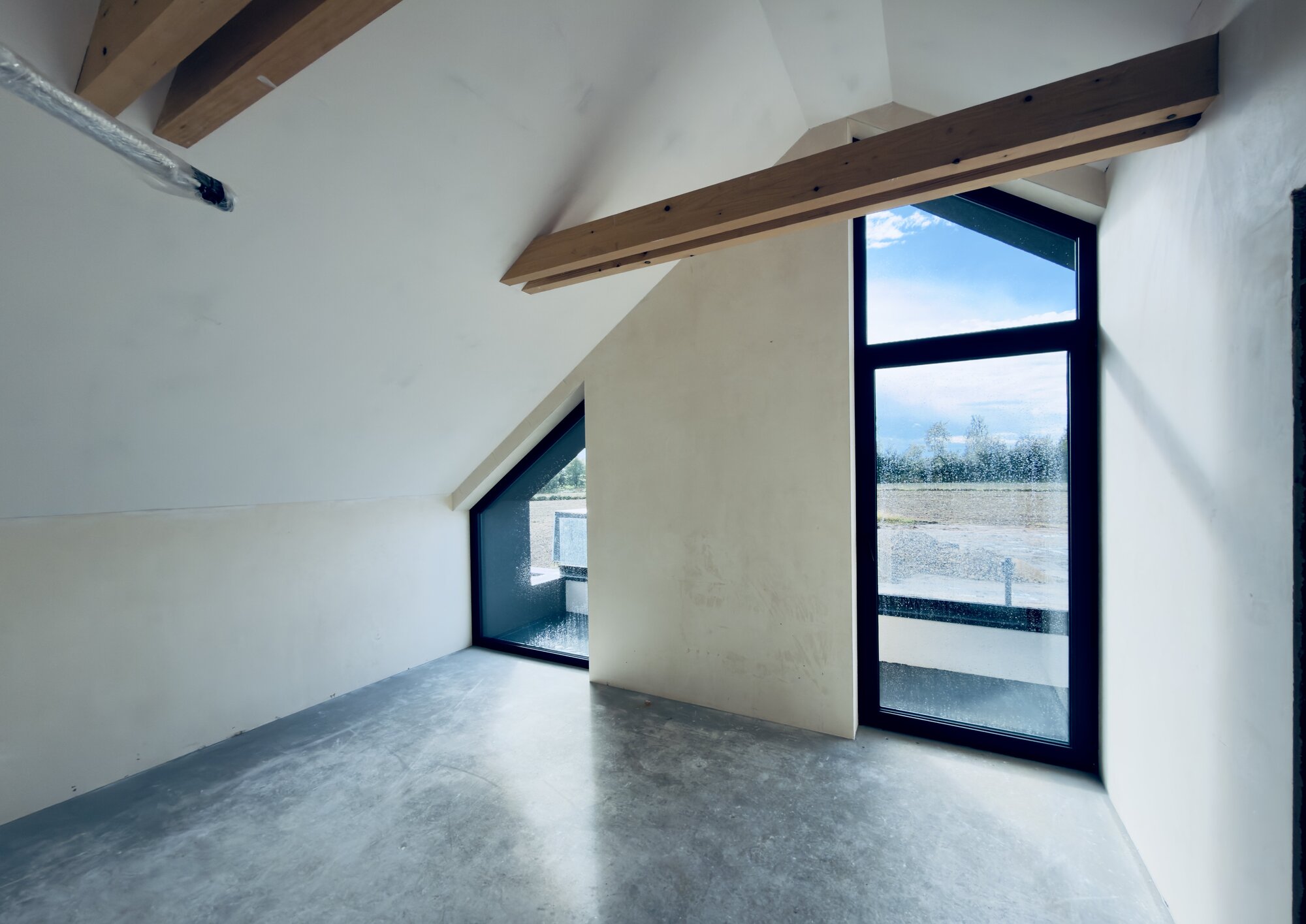

We wszystkich trzech budynkach wykonano poddasza. Docieplenie stropu, sucha zabudowa, gładzie, wszystko skończone. Dodatkowo nad głową wygospodarowaliśmy duży strych, który pomieści rzadko używane lub chwilowo zbędne przedmioty.
26.02.2024
Jako nieliczni dbamy o wygodę i komfort użytkowania naszych domów. Mimo wysokich kosztów początkowych, wykorzystując tylko własne środki, prowadzimy rozbudowę sieci kanalizacyjnej na otaczającym nas terenie. Przyszli mieszkańcy z pewnością to docenią.
21.02.2024
Brukarze też stanęli na wysokości zadania, korzystali z każdego okienka pogodowego aby na dzień dzisiejszy pochwalić się skończoną, wybrukowaną nawierzchnią. Dojazd, dojście, schody, tarasy, chodniki i opaski żwirowe przy wszystkich domach gotowe.
15.02.2024

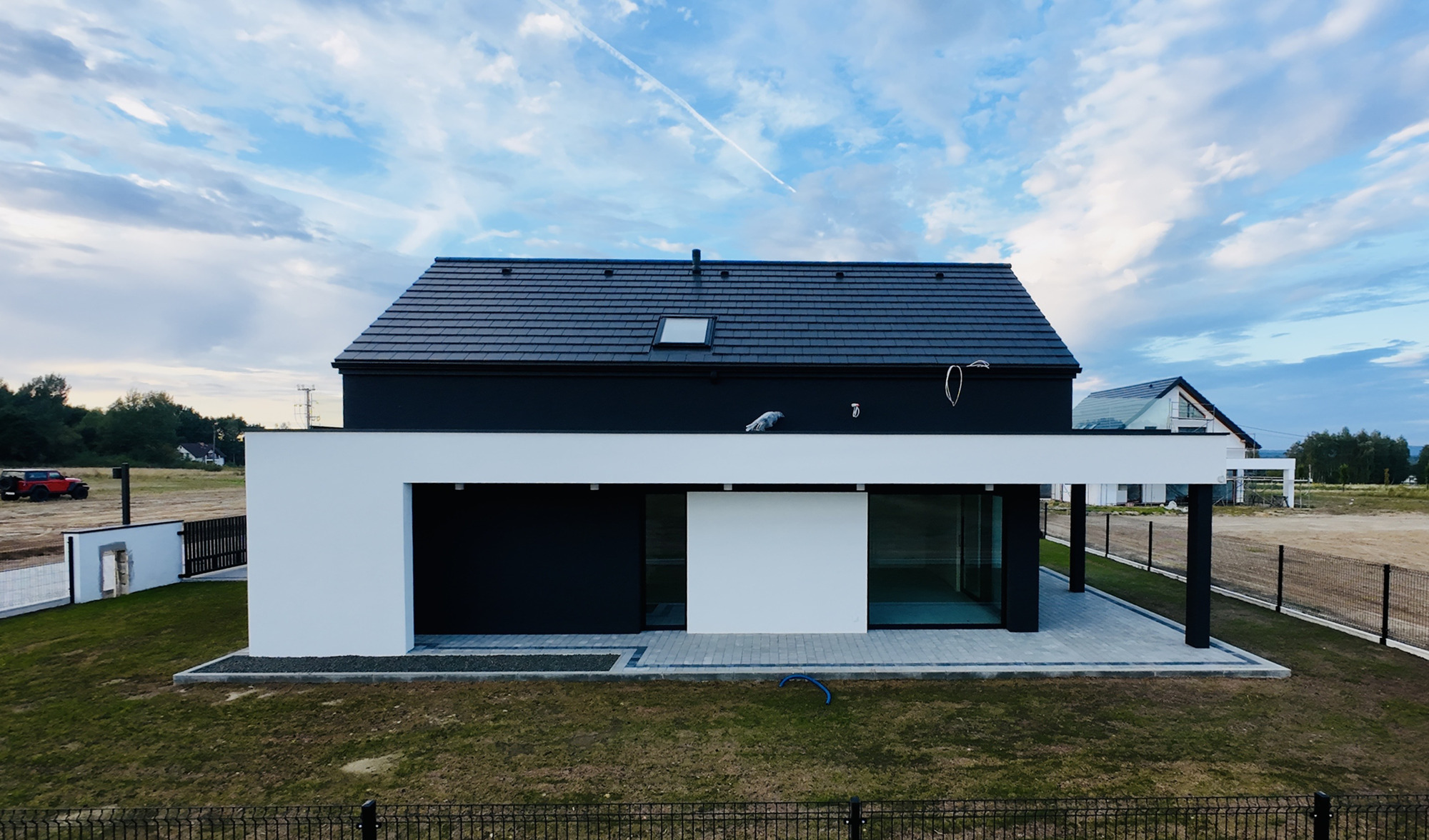

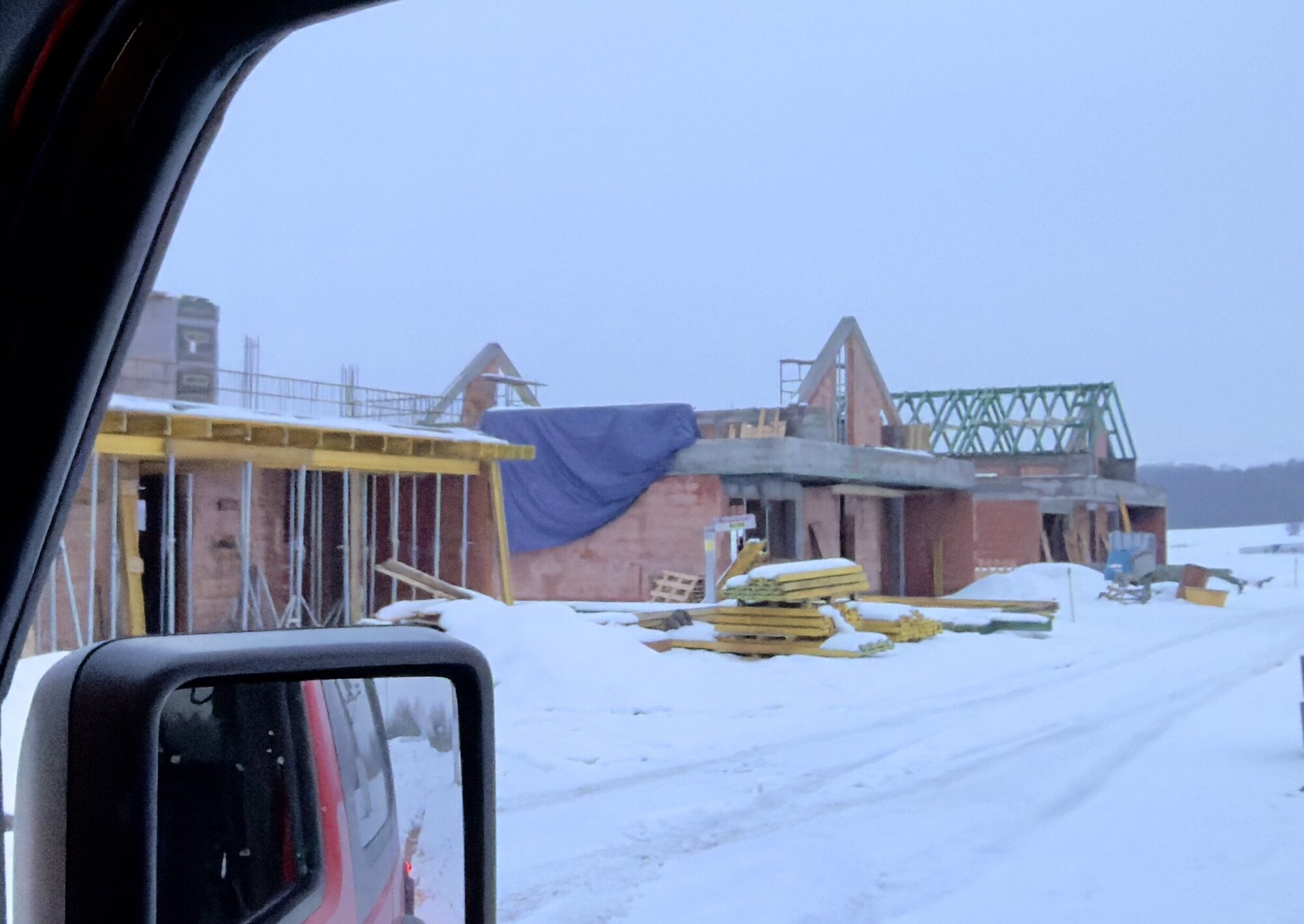

W tym roku zimowa aura wyjątkowo nie ułatwia prac budowlanych. Jednak dzięki determinacji wykonawców i ciepłym czapkom, możemy pochwalić się skończonymi tynkami zewnętrznymi na uprzednio ocieplonych ścianach elewacji. Ręcznie wykonany jesionowy dekor przy drzwiach wejsciowych to już "tradycja".
21.11.2023
Wylewki. Po wylaniu warstwy styrobetonu przyszła pora na wykonanie posadzki właściwej. Podłoga parteru i poddasza jest już gotowa.
15.11.2023
Podnosimy poprzeczkę. Teraz wymuszona wentylacja mechaniczna jest u nas w standardzie. Wszystkie elementy systemu rekuperacji ukryte zostaną w podłodze i stropie poddasza, a centrala rekuperacyjna będzie mieć swoje miejsce na strychu domu.
6.11.2023

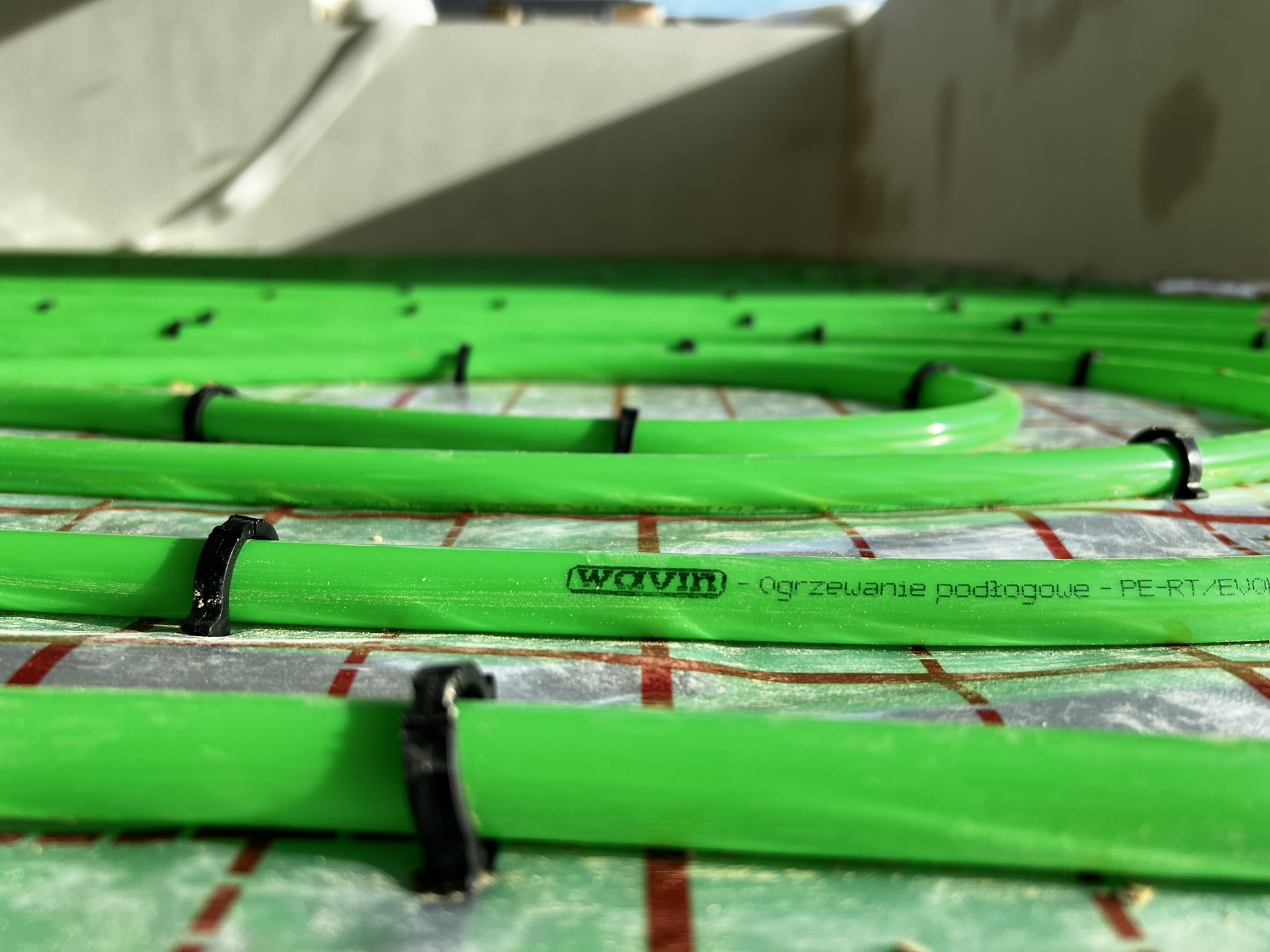

Ogrzewanie podłogowe rozłożone na całej powierzchni domu. Właściwą temperaturę zepewni aż 1200mb przewodu ułożonego w kilkunastu sekcjach.
19.10.2023
Rozpoczęły się prace na elewacji. Ściany docieplamy styropianem Austrotherm o grubości 20cm! Kompletny system docieplenia i tynk silikonowy niemieckiej firmy Quick-Mix.
16.10.2023
Instalacja wodno-kanalizacyjna. Sprawdzone materiały i fachowy montaż gwarancją niezawodności i bezproblemowego użytkowania.
8.10.2023

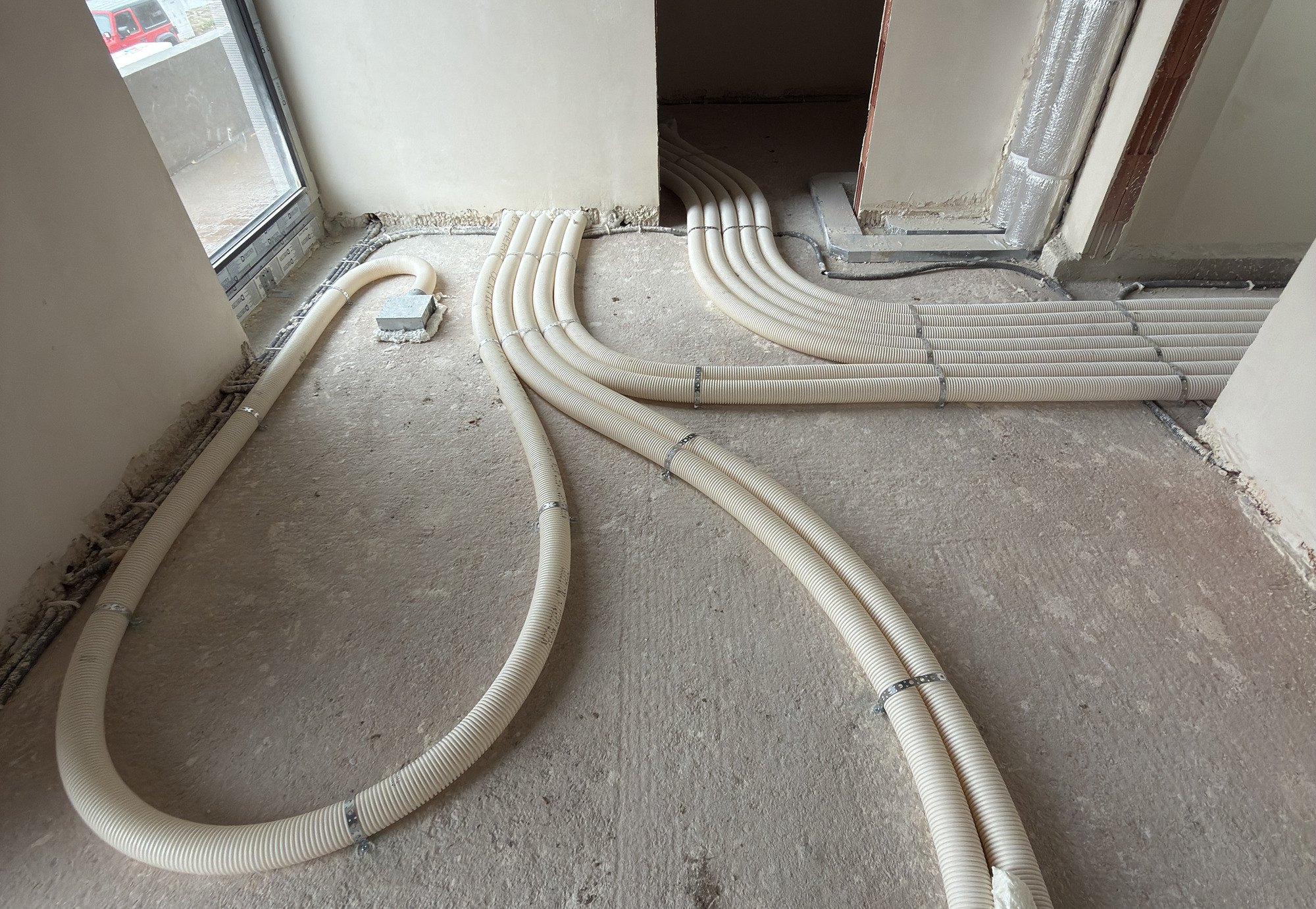

Czas na "kilometry przewodów". Jako pierwsze wykonano instalacje: elektryczną, internet, TV, alarmową i sterowania roletami zewnętrznymi.
4.10.2023
To czego nie będzie widać. Kanalizacja deszczowa to bardzo ważny element zagospodarowania terenu.
2.10.2023
Nasza budowa chwali się takimi zachodami. Bystre oko fotografa nawet z kałuży zrobi efekt wow!
14.09.2023
Zaczynamy montaż stolarki. Po raz kolejny postawiliśmy na produkt IgloEnergy. Okna te cechuje bardzo dobra izolacja, zarówno termiczna, jak i akustyczna – a to jedne z najistotniejszych parametrów.
8.09.2023

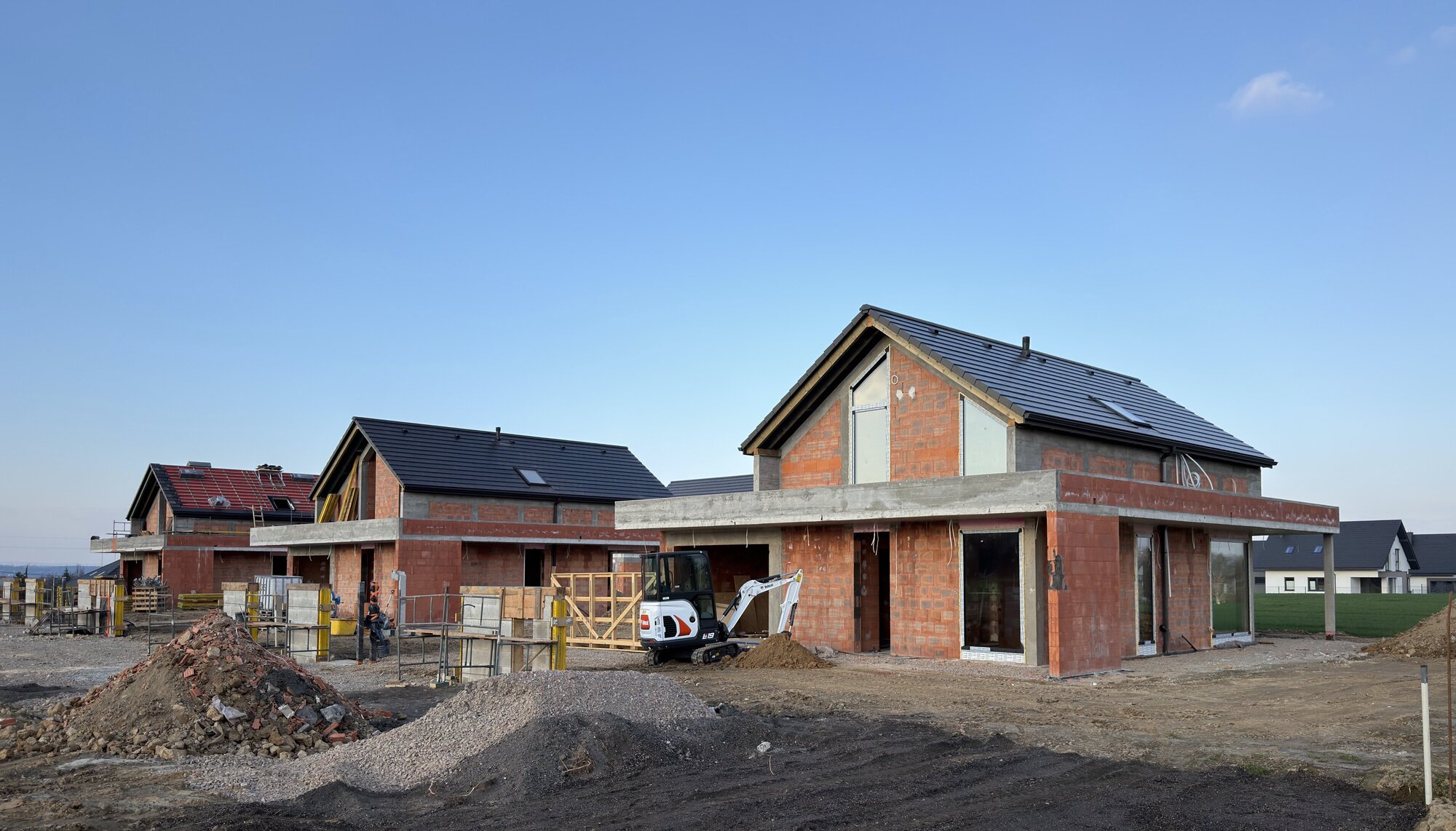

Pogoda jest po naszej stronie. Już dwa domy w stanie SSO. Powstały również betonowe el. ogrodzeń posesji. Będzie nowocześnie!
30.08.2023
Konstrukcja dachu wykonana! Teraz czas na dachówkę. Stosujemy tylko markowe produkty BMI Braas.
21.08.2023
Plener fotograficzny w ogrodzie? Takie widoki są u nas „w cenie”.
18.08.2023

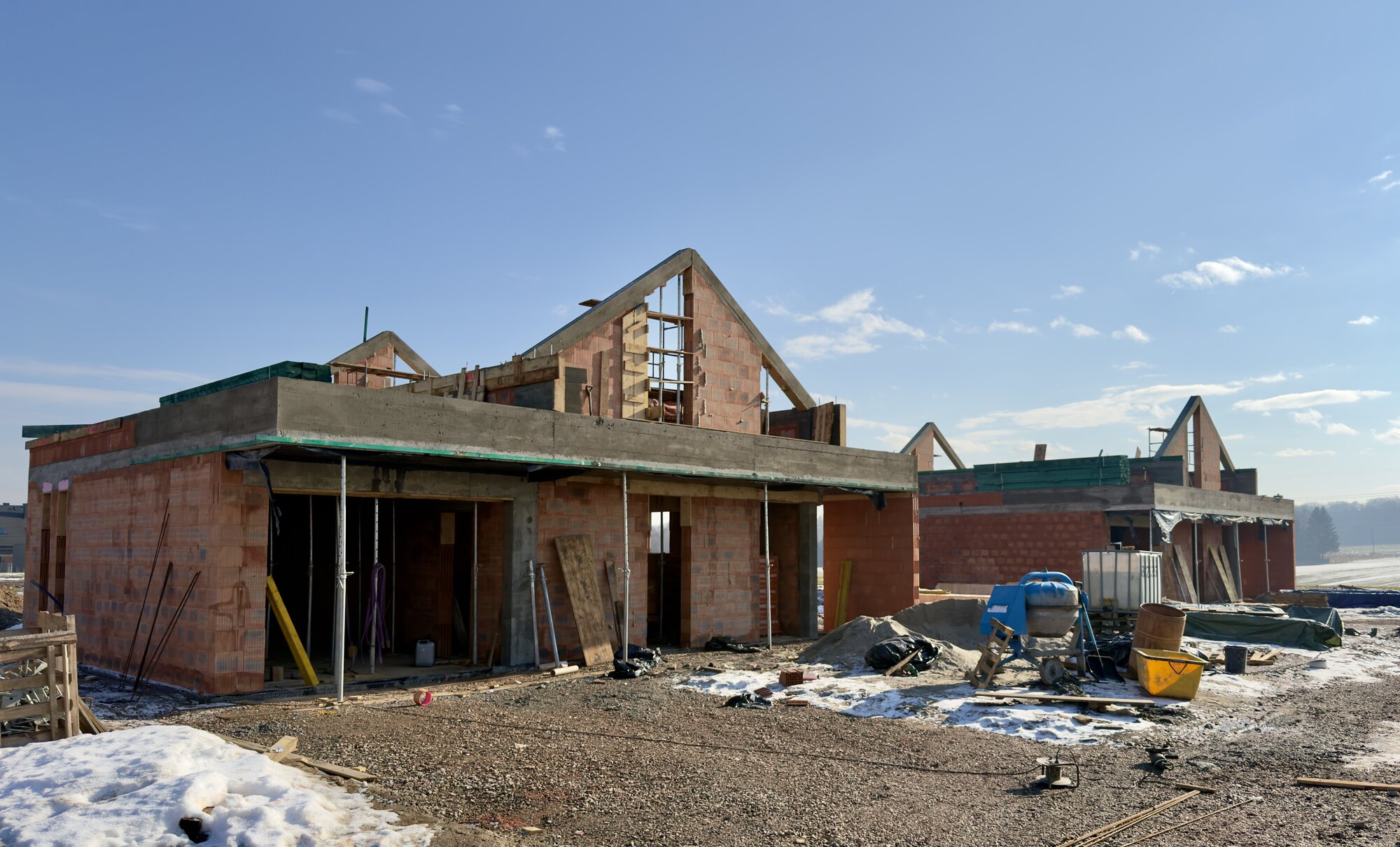

Szczyty skończone. Teraz pozostaje tylko czekać na konstrukcję dachu.
12.08.2023
W dalszej kolejności powstały: sciana kolankowa i częściowo ściana szczytowa. Całość zakończona żelbetowym wieńcem.
28.07.2023

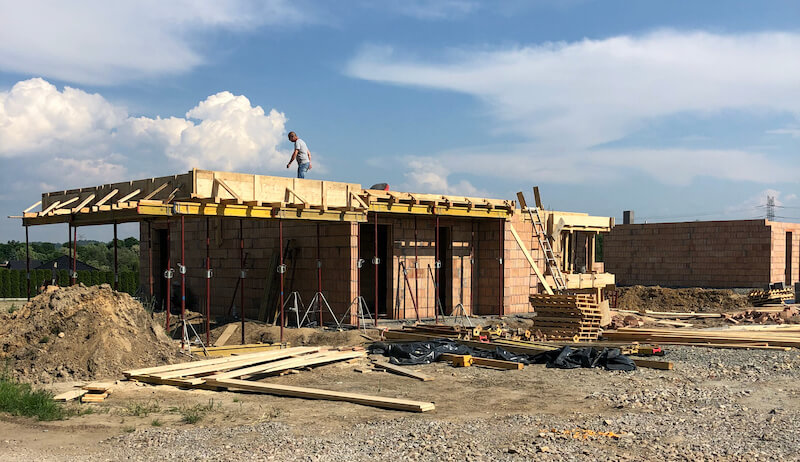

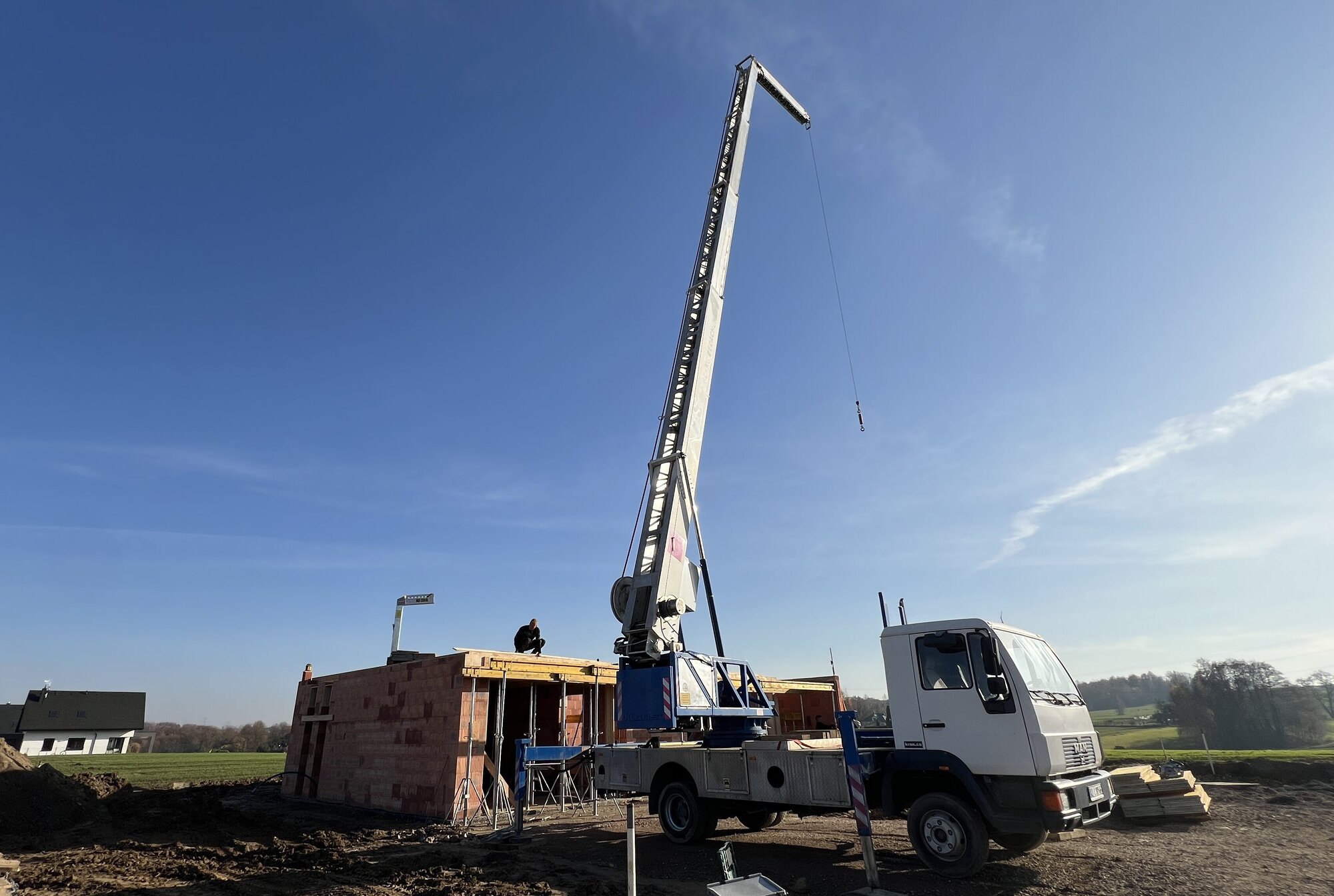

Na jednym budynku schnie strop, na kolejnych murują się ściany.
21.07.2023
Taki widok na placu budowy świadczy o tym że „się leje”.
17.07.2023

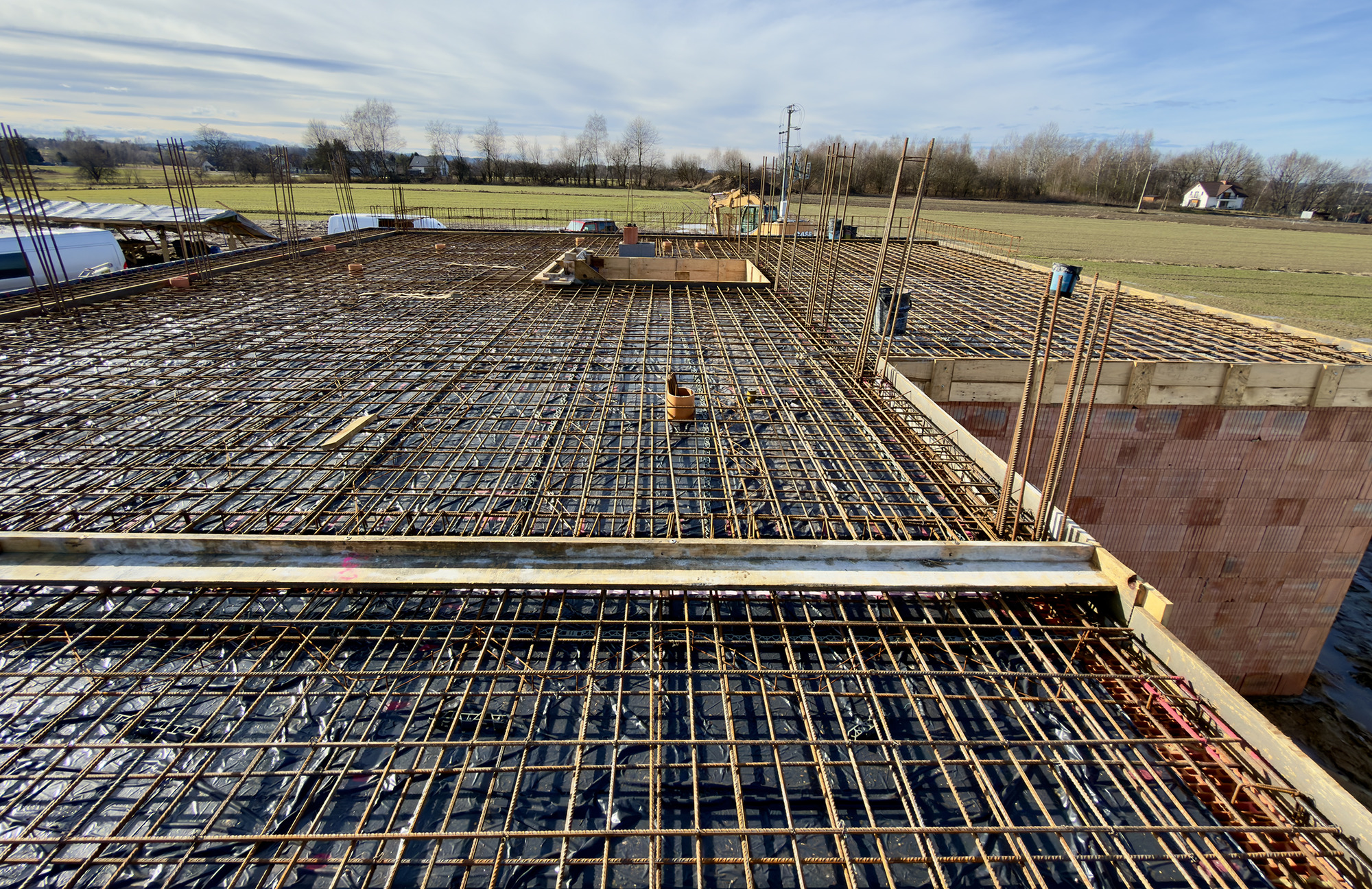

Precyzyjnie zazbrojona konstrukcja jest gotowa do wylania stropu.
3.07.2023
Mury parteru powstały błyskawicznie. W dalszej kolejności szalowanie stropu, słupów, belek, wykuszu okna narożnego i schodów żelbetowych.
23.06.2023

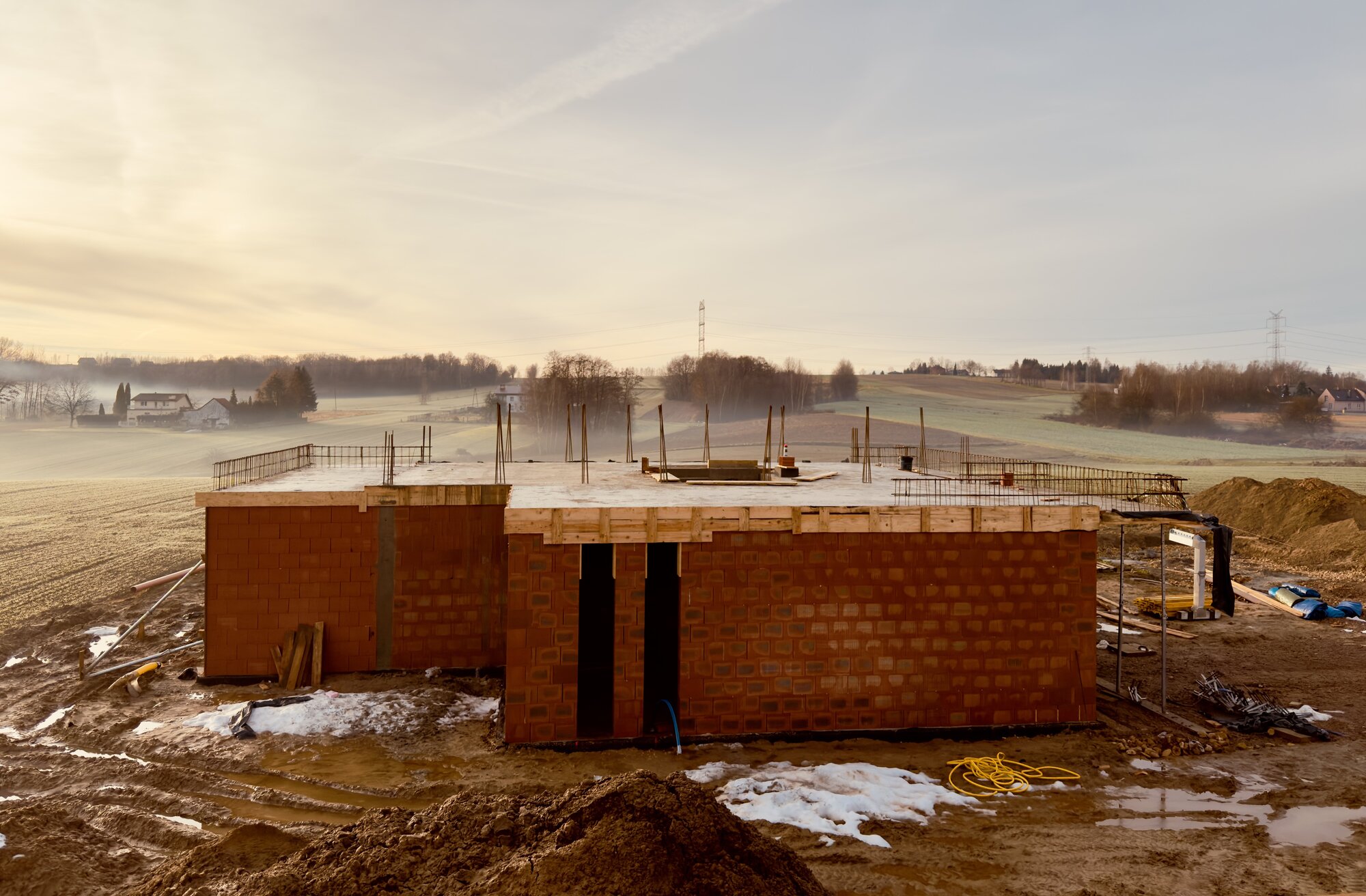

Bloczki + wieniec + beton. Solidny fundament to podstawa!
20.06.2023

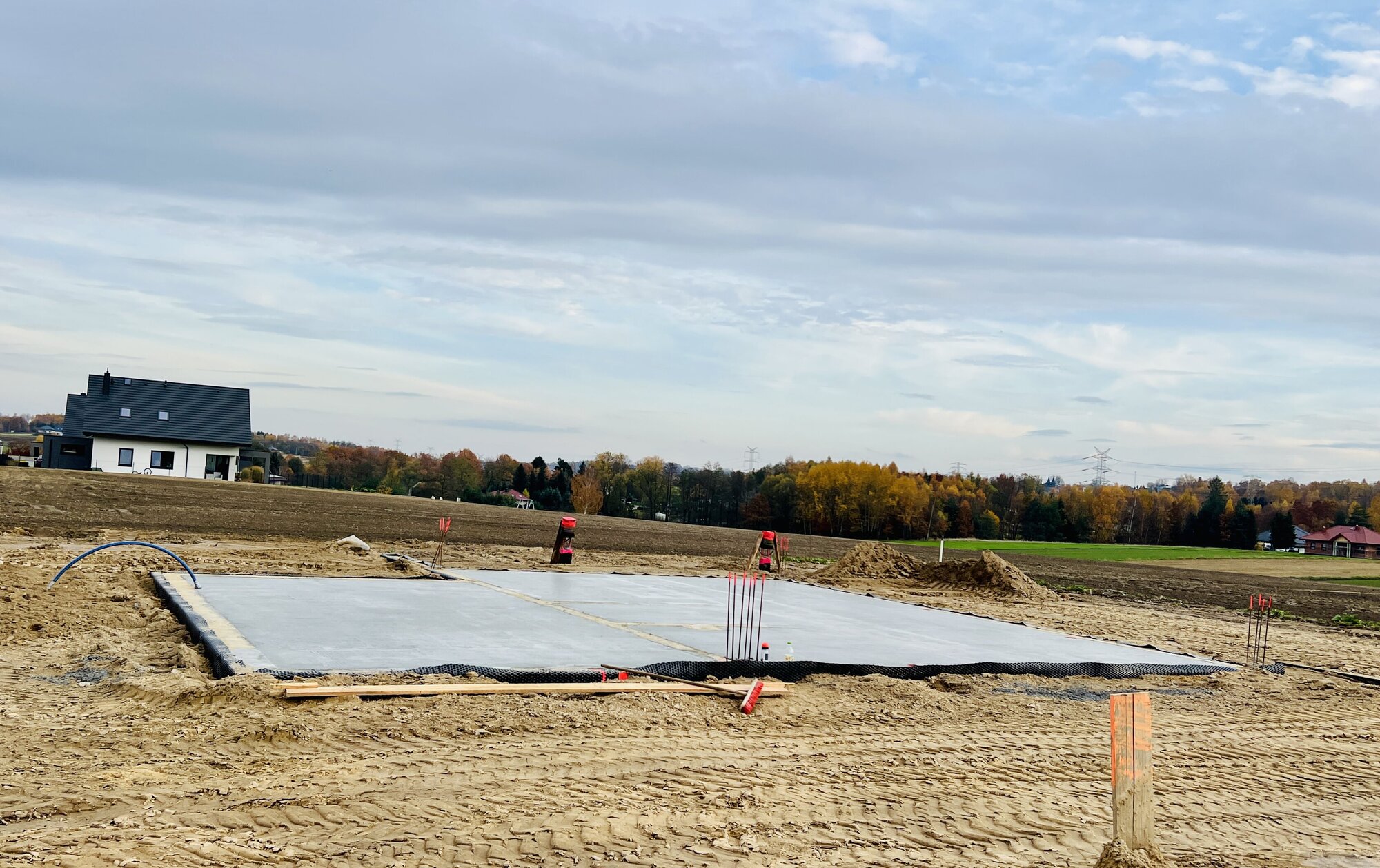

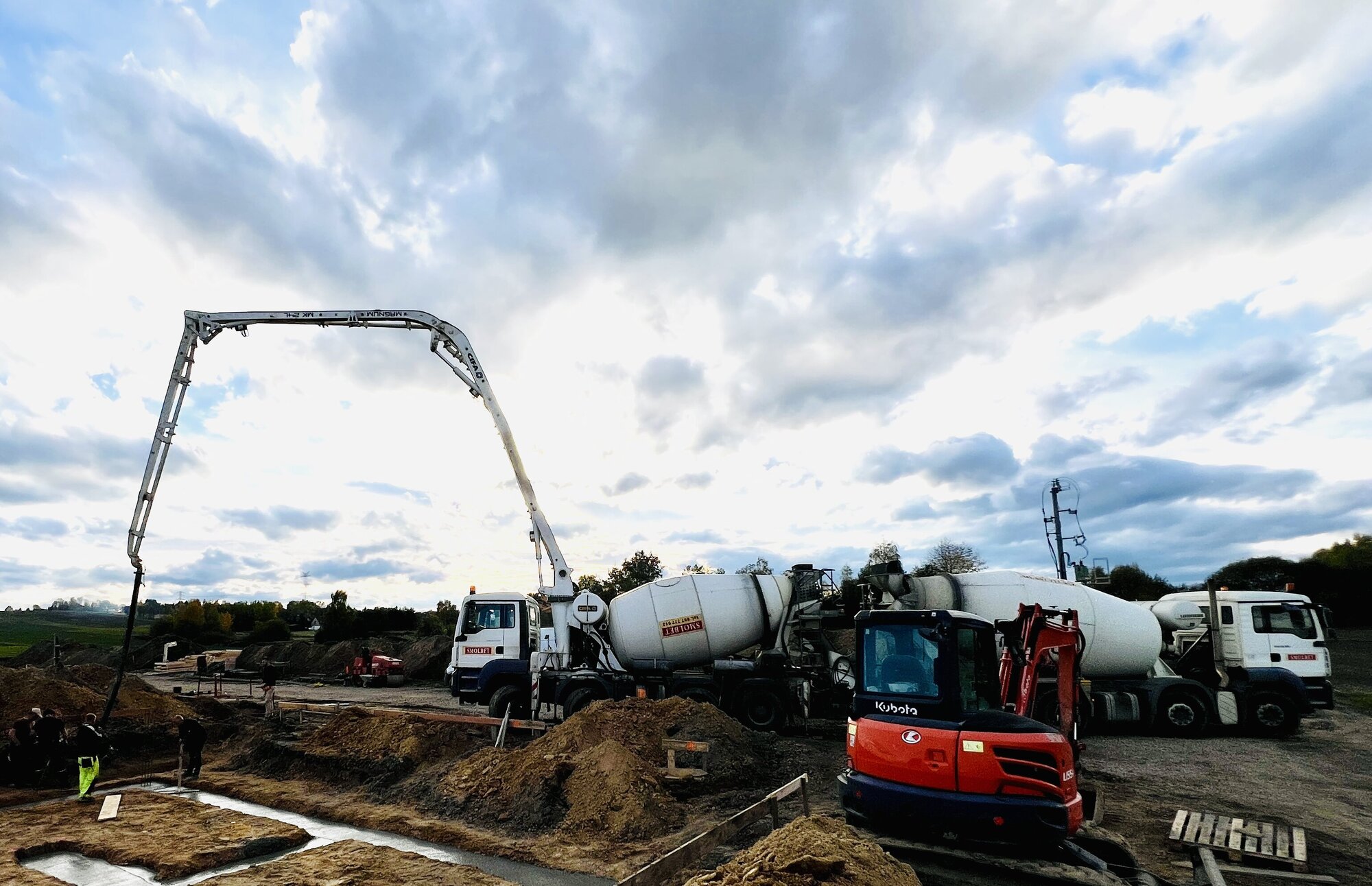

Zgodnie z planem. Dzisiaj betonowanie ław fundamentowych.
19.06.2023
Ruszamy! Geodeci wyznaczają położenie budynków w terenie. Do akcji wkracza sprzęt ciężki, zbroimy ławy fundamentowe. W ciągu jednego dnia przygotowaliśmy do zalania ławy wszystkich budynków. Zgrany zespół! Brawo!
4.06.2023
Najważniejszy obiekt małej architektury już na placu budowy 😊
28.05.2023
W dniu dzisiejszym decyzja PnB zyskała klauzulę ostateczności. Rozpoczynamy budowę drugiego etapu!
30.01.2023
Wszystkie domy zostały sprzedane! Właścicielom gratulujemy doskonałego wyboru i cieszymy się, że nasze starania tak szybko zostały docenione. Kolejnych zainteresowanych zakupem nowobudowanego „Domu na piaskach” już teraz zapraszamy do drugiego etapu realizacji.
2.02.2022
Dla wygody i bezpieczeństwa mieszkańców zamontowaliśmy mocne i energooszczędne lampy Led, które oświetlają drogę wewnetrzną. Lampy elewacyjne to tylko propozycja aranżacji oświetlenia zewnętrznego.
3.01.2022
Z góry także widać, że zostały nam tylko detale. Zamontowano bramy i furtki do poszczególnych posesji. Elewację zdobi już jesionowy panel, a balkony „francuskie” zabezpieczone klejoną i hartowaną szybą.
3.01.2022
Nowy -2022- Rok. Śmiało można powiedzieć, że jesteśmy na „ostatniej prostej”.
20.12.2021
Poddasza gotowe! Podwójna warstwa docieplenia, skosy i sufity wykończone płytą G-K, wszystko wyszpachlowane i wyszlifowane na całej powierzchni. W podłodze strychu zamontowano solidne schody.
14.12.2021
Nie zwalniamy tempa! Zajmujemy się terenem wokół domu. Niwelujemy grunt, osadzamy podmurówki ogrodzeń i montujemy panele systemowe.
10.12.2021

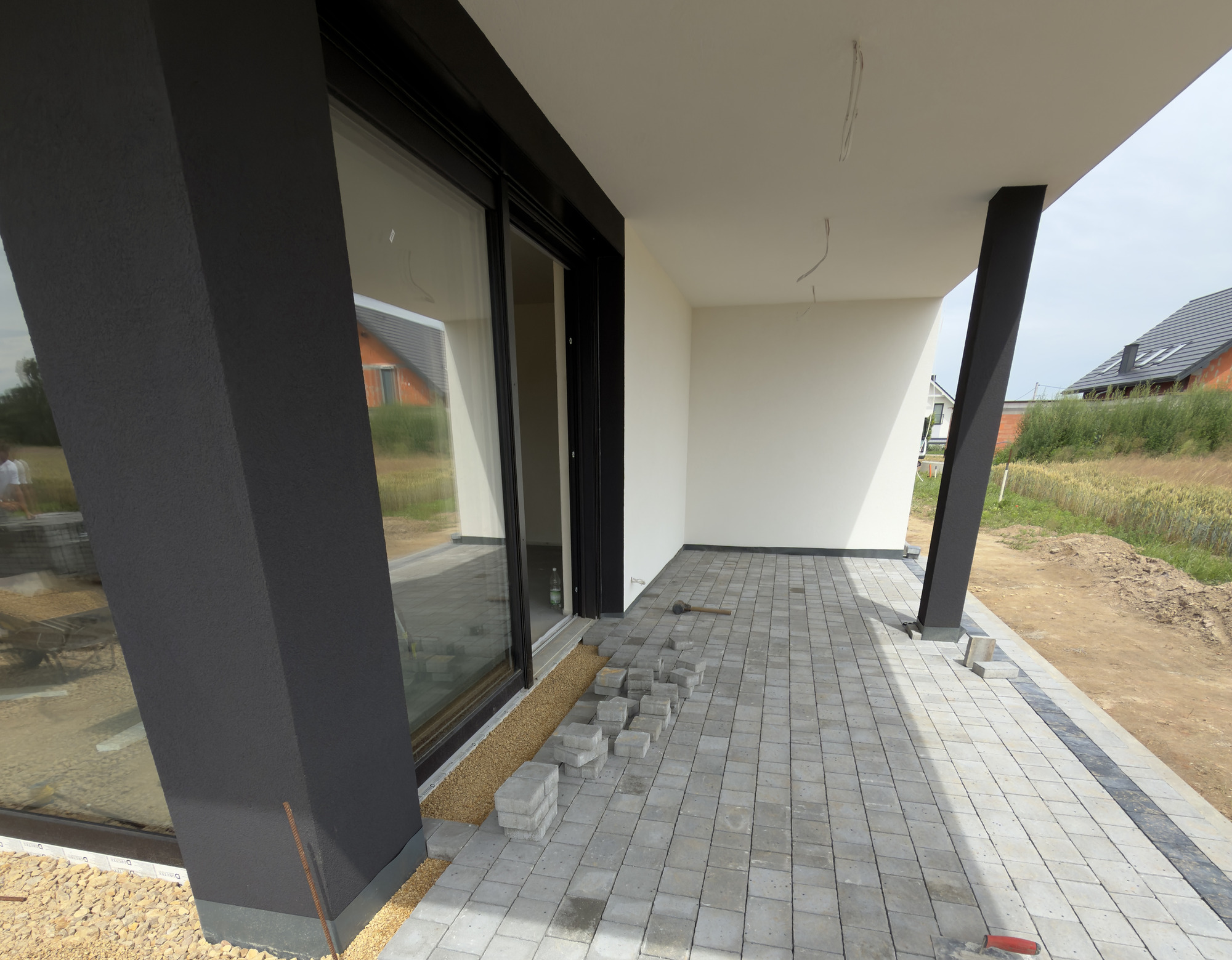

Kostka brukowa „zeszła z palet”. Projektant zadbał by na podjeździe swobodnie zaparkowały 2 samochody. Do każdego domu wchodzimy po niewielkim stopniu, a od południowej strony brukarze wykonali obszerny taras. Całość łączy chodnik, na trasie którego wydzielono żwirowe rabaty gotowe do zielonych nasadzeń.
6.12.2021
Elewacje na trzech budynkach udało się skończyć przed nadejściem pierwszych przymrozków. Pracujemy jeszcze nad szklanymi portfenetrami i przygotowujemy drewniane elementy ścian zewnetrznych.
9.11.2021
Wełna na poddaszu. Dwie warstwy, łącznie 30cm docieplenia.
3.11.2021

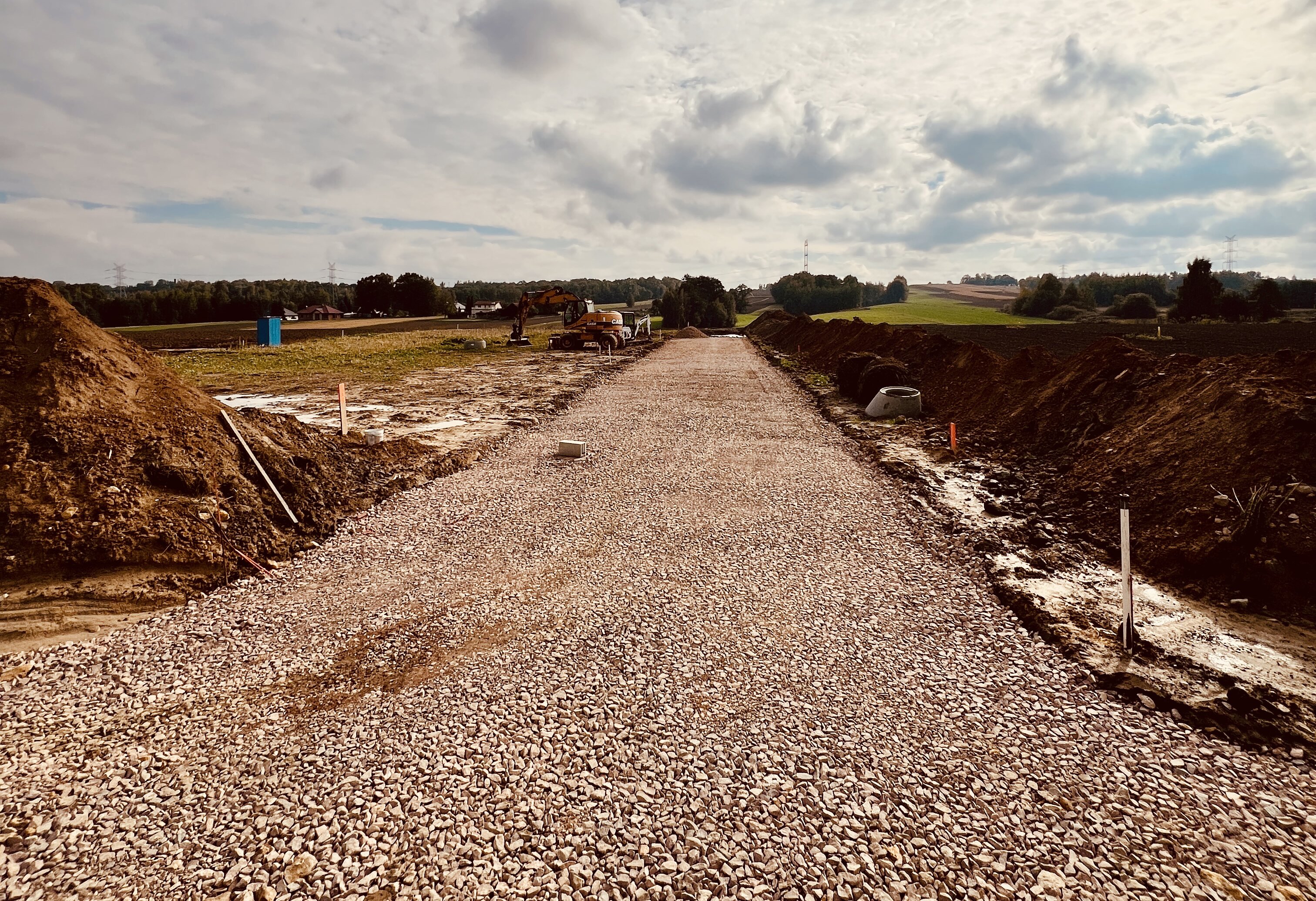

Sprzęt ciężki na budowie. Trwa rekonstrukcja drogi wewnętrznej. Solidna podbudowa zapewni długie, bezproblemowe użytkowanie.
27.10.2021
O właściwy klimat w pomieszczeniach dba taka „Armata”. Dużej mocy piec nadmuchowy skutecznie usuwa nadmiar wilgoci po wykonanych tynkach i wylewkach.
22.10.2021
Tynki Knauf, gładkie i równe, MP 75 Diamant o dużej wytrzymałości na uszkodzenia mechaniczne. Wylewki idealnie proste. Pierwszy dom coraz bliżej końca.
19.10.2021
Robota nie zając... a przy takiej pogodzie grill w wersji budowlanej to całkiem niezły pomysł.
2 pustaki i 4 pręty zbrojeniowe jako ruszt, sprawdzą się doskonale.
11.10.2021
Na posadzce parteru i poddasza ułożono rury ogrzewania podłogowego. Całość połączono z rozdzielaczami w skrzynkach. Wszystko to, w połączeniu z odpowiednio dobranym kotłem, będzie stanowić oszczędny i wygodny w użytkowaniu zestaw.
27.09.2021
Prace w trakcie. Nowoczesny monolit z Betonu Architektoniczego jako frontowe ogrodzenie każdego domu.
23.09.2021
Styropian na ścianach. W pierwszym budynku już jest cieplej.
17.09.2021
Wykonano zewnętrzny przyłącz wody i kanalizacji sanitarnej do wszystkich trzech budynków.
10.09.2021
Fachowcy nie próżnują. I etap istalacji zakończony.
Wykonano:
Wewnętrzną Instalacje wodno-kanalizacyjną, rozdzielnie centralnego ogrzewania, instalację elektryczną z rozdzielnią główną, instalację alarmową, instalacje umożliwiająca w przyszłości montaż fotowoltaiki na dachu budynku, instalację umożliwiającą montaż klimatyzatorów w sypialniach oraz instalacje do bezprzewodowego sterowania roletami zewnętrznymi.
25.08.2021
Mamy styropian! Będziemy docieplać!
20.08.2021
Okna IGLO Energy, 7-komorowe profile ramy i skrzydła wykonane wyłącznie z materiału pierwotnego, w klasie A, o głębokości zabudowy 82mm. Pakiet szybowy 4/18/4/18/4 o współczynniku przenikania ciepła Ug = 0,5 W/(m 2 K). Okucia MACO MULTI MATIC KS z dwoma zaczepami antywyważeniowymi w standardzie.
29.07.2021
Montażem orynnowania dachu trzeciego budynku dekarze kończą swoją pracę.
STAN SUROWY OTWARTY – gotowy!!!
9.07.2021

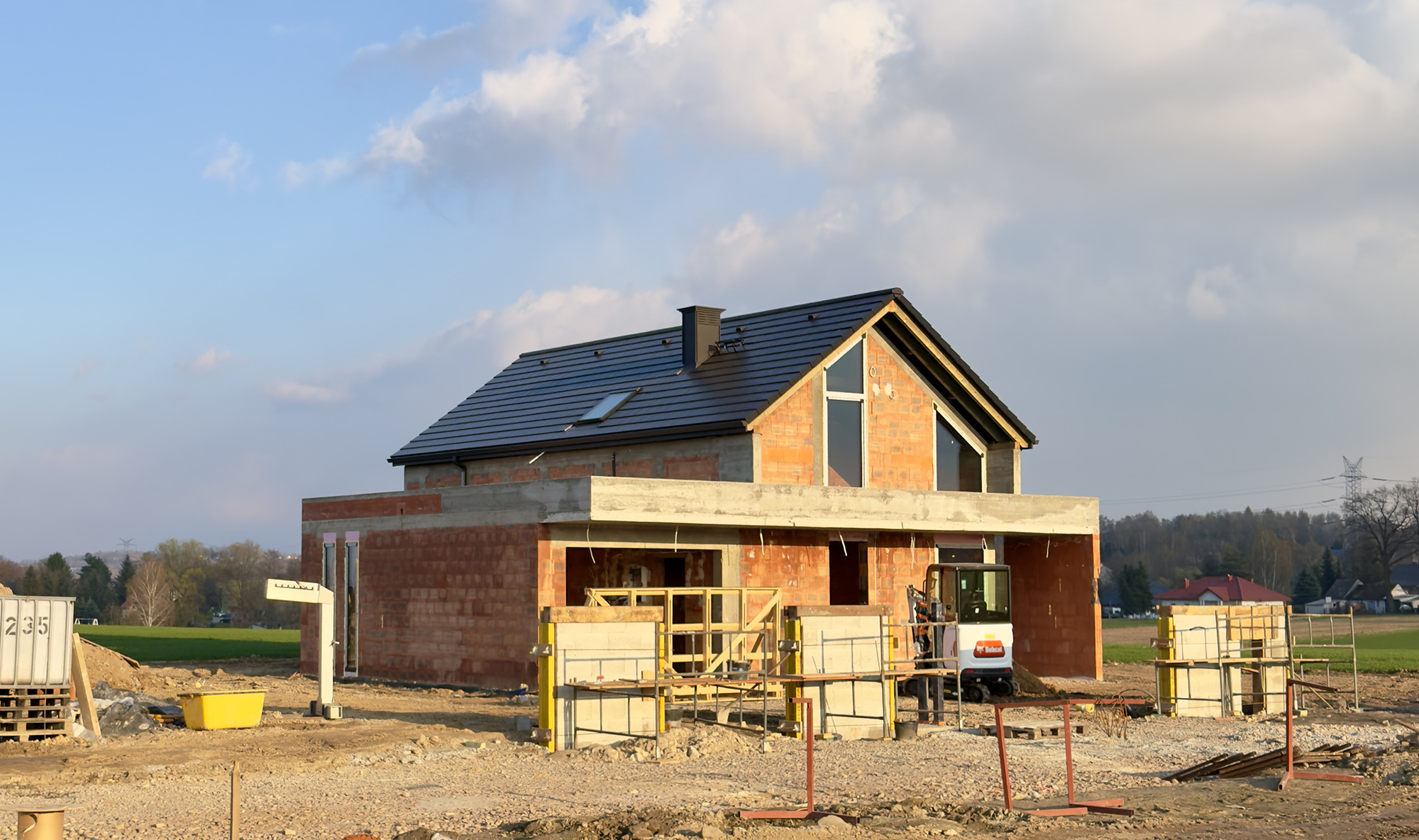

Pierwszy „dach nad głową” prawie gotowy.
5.07.2021
Ściany kolankowe, ściany szczytowe i kominy „prawie gotowe”. Więźba dachowa budynku „A” już na swoim miejscu.
24.06.2021
Pogoda dopisuje. Strop budynku „C” jako trzeci – wylany!
11.06.2021
Wykonanie konstrukcji oraz zbrojenia wewnętrznych schodów żelbetowych.
8-10.05.2021
Zbrojenie stropu nad parterem, zbrojenie słupów wiaty i tarasu, zbrojenie belek i podciągów.
7.06.2021
Wykonanie szalunku wykuszu okna, szalowanie belek i słupów żelbetowych tarasu i wiaty garażowej.
1-4.06.2021
Murowanie ścian parteru oraz początek szalowania stropu nad parterem.
27-31.05.2021
Drenaż budynków A, B, C. Wylanie "chudego betonu" na trzech fundamentach. Rozpoczęcie murowania ścian parteru budynku A.
26.05.2021

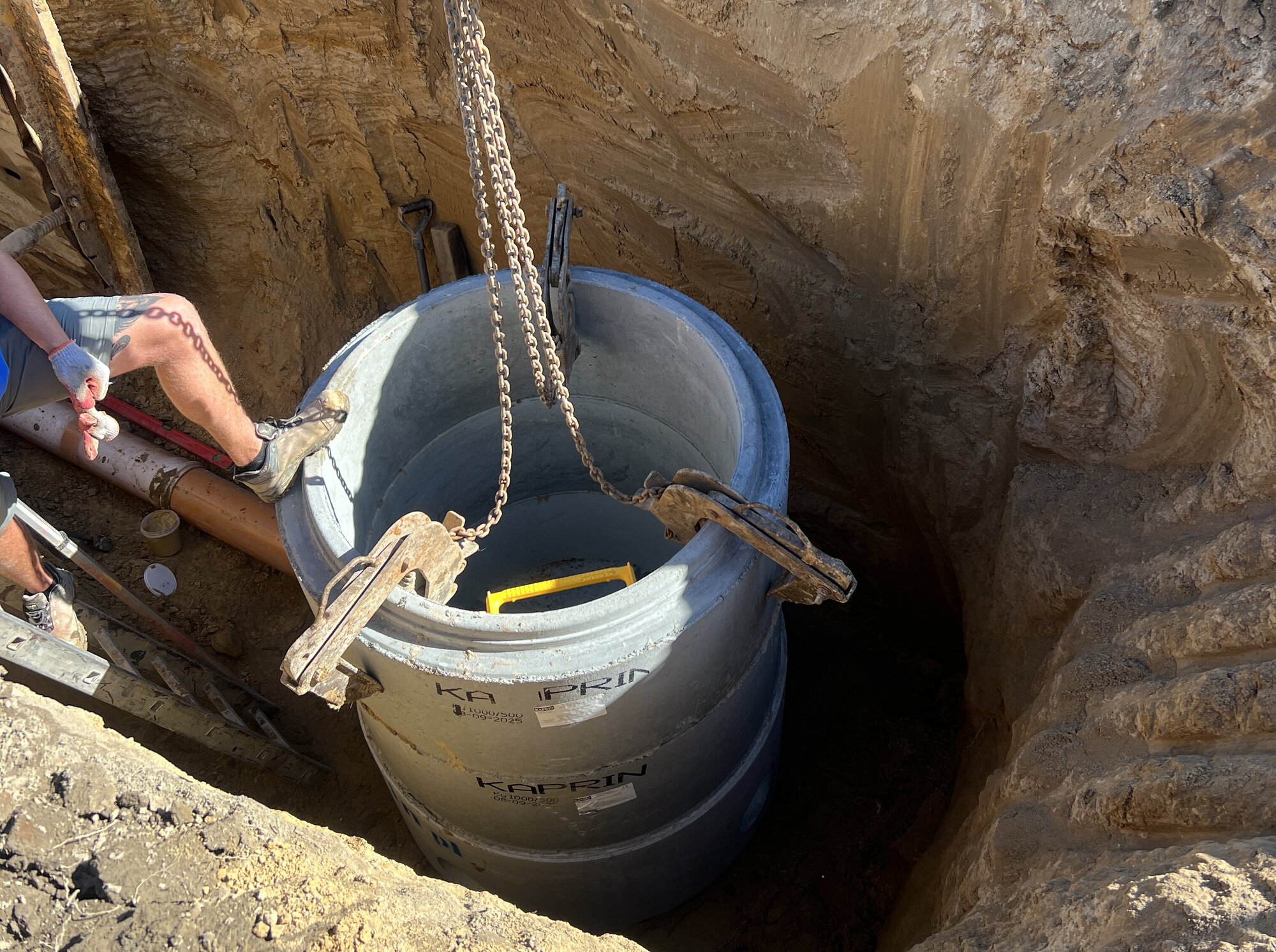

Uzupełnienie wykopów zasypką żwirowo-piaskową, zagęszczenie i posadowienie poziomych odcinków kanalizacji sanitarnej.
24.05.2021
Wykonanie pionowej izolacji termicznej fundamentów oraz zabezpieczenie całości folią kubełkową.
18-21.05.2021
Zalanie ław fundamentów, murowanie i zalanie ścian fundamentowych. Wykonanie izolacji przeciwwilgociowej.
17.05.2021

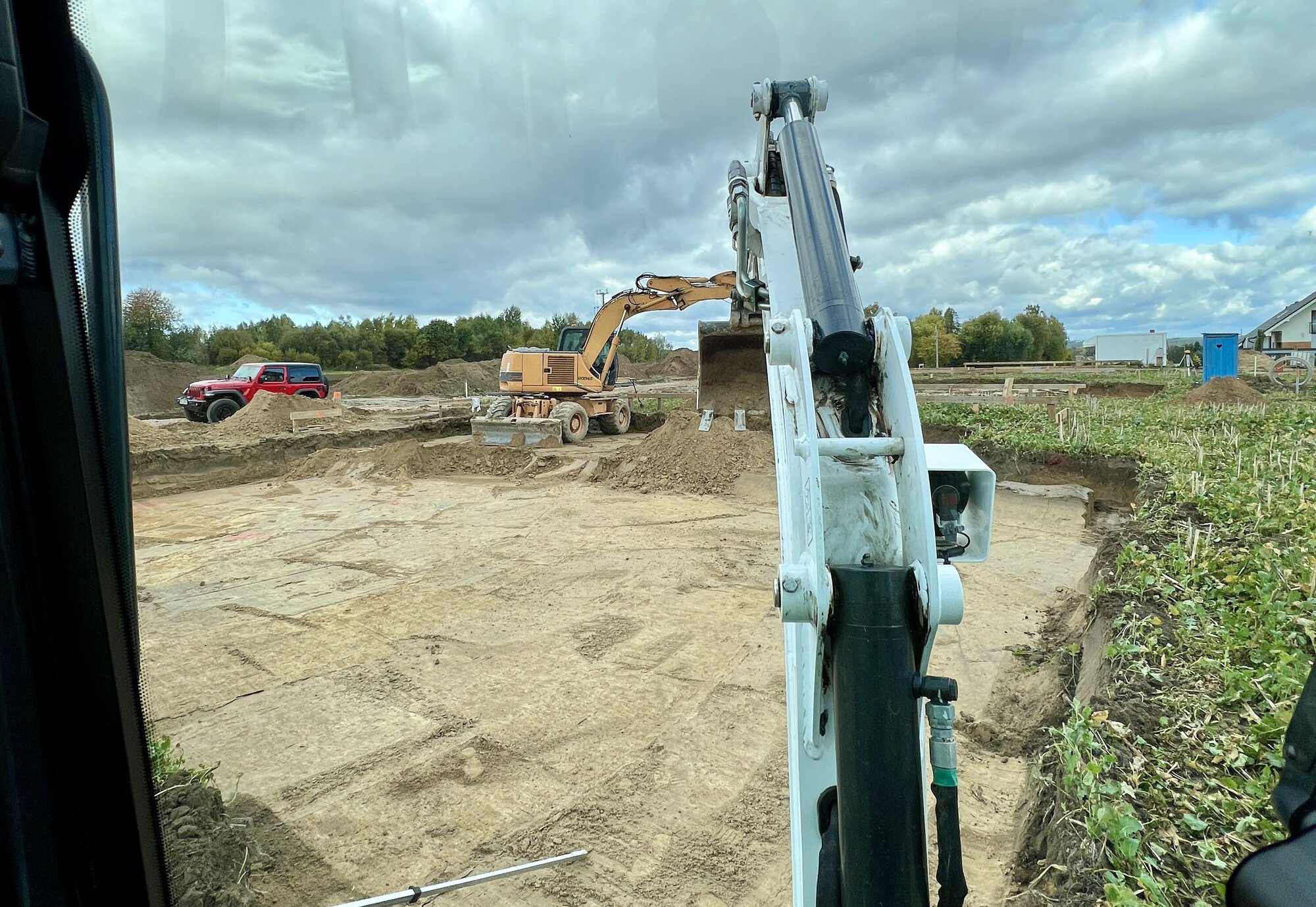

Wytyczenie budynków A, B, C. Zabicie ławic fundamentowych i zdjęcie wierzchniej warstwy humusu.
19.02.2021
Starostwo Powiatowe w Krakowie wydaje decyzję i udziela pozwolenia na budowę.
